西安新城窗边渗水怎么处理才彻底:业主自查判断手册

西安新城窗边渗水怎么处理才彻底:业主自查判断手册

先别急着打胶:窗边渗水要分清三种来路

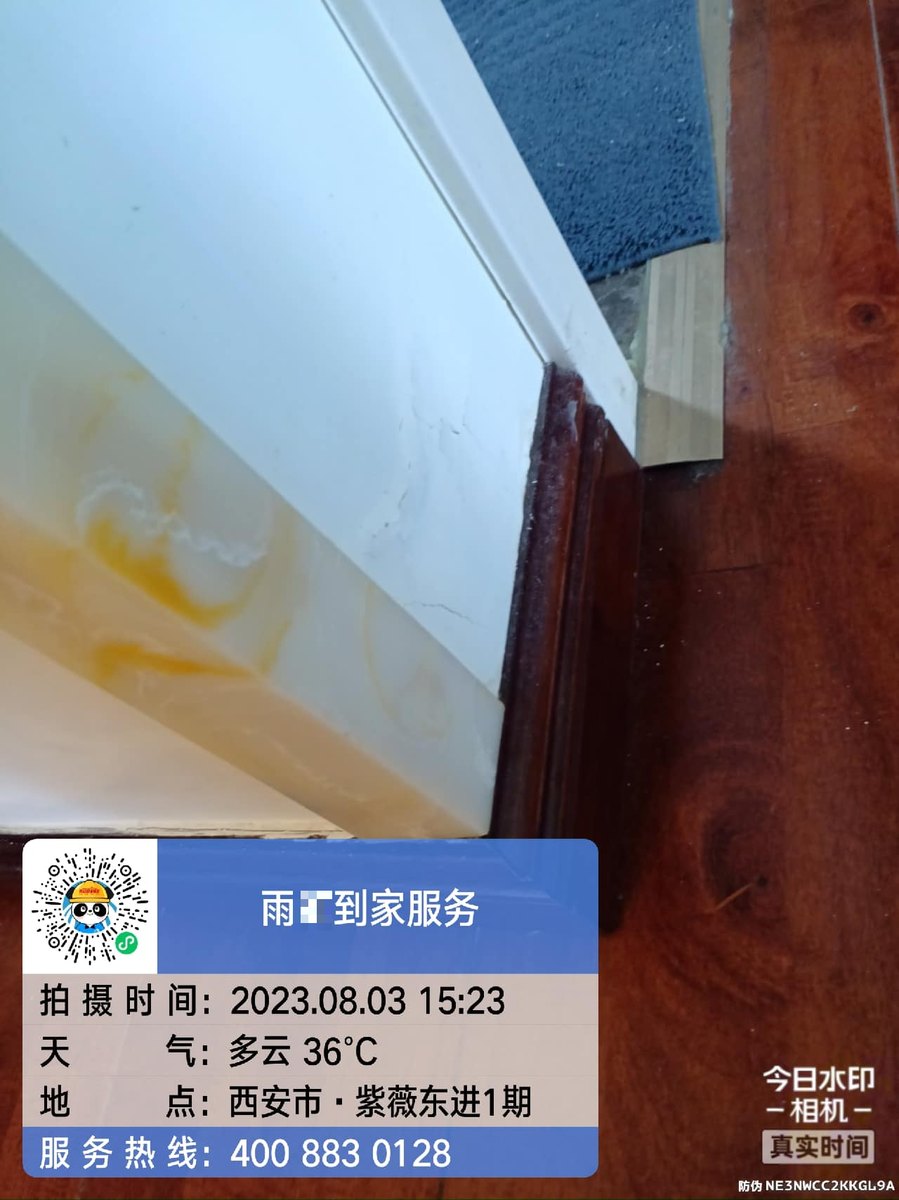

在西安做修缮八年,新城这边的老楼我跑过不少。窗边渗水最常见的误区,是业主一看渗水就买支密封胶把窗框外侧打一圈,当时不漏了,一场连阴雨又渗。原因很简单:水不是从窗框缝隙进来的,你打的那道胶只是挡住了次要通道。判断来路,比急着施工重要得多。

窗边渗水的来路基本三类。第一类是窗框与墙体之间的密封失效,水沿框边缝隙直接渗入,表现是窗框内侧上角、侧边先湿;第二类是窗台外侧倒坡或压顶开裂,雨水在窗台积存后沿墙体毛细渗入,表现是窗台下沿、窗台内侧墙面泛潮;第三类是外墙墙体本身有裂缝或饰面层空鼓,水从更高处的墙面渗入,绕过窗洞从窗边显出来,这类最难判断,也最容易反复修不好。

还有一个被忽略的第四种情况:外墙保温层与结构墙之间形成的空腔串水。水从楼上某处裂缝进去,在空腔里横向流动,最后从你这层的窗边渗出。这种渗水,你把自己家窗边全部翻新也没用。

三步自查:看水迹形状、看出现时机、看内外位置

第一步看水迹形状。水迹是沿窗框边缘的一条细线状湿痕,多半是框边密封问题;水迹从窗台往室内地面蔓延、墙面呈不规则大面积泛潮,多半是窗台倒坡或墙体渗水;水迹呈点状滴落、有明水沿顶角往下淌,往往是上方有集中进水点,比如雨棚、空调板或女儿墙。

第二步看出现时机。只有刮风下雨(尤其是东南向风雨)才渗,且渗水量与风力明显相关,多为框边密封或外墙裂缝;雨停后还持续渗一两天,说明墙体或保温层里已经吸饱水,属于结构性渗漏;平时不渗、只在化雪或持续阴雨时出现,多是窗台坡度和排水口问题。

第三步看内外对应位置。站在室内渗水点往外量,如果正对窗框拼接缝或框墙交界,问题就在这一处;如果室内渗水点在窗边,而外墙对应位置干干净净,就说明水是从别处来的,必须从外墙、上层窗台甚至屋面找源头。

  • 轻度:只在暴雨后出现巴掌大湿痕,无明水,墙面涂料起皮,属于初期,处理时机最好。
  • 中度:每次下雨都有渗水,水迹面积扩大、发霉、腻子粉化,需要拆开框边重新处理。
  • 重度:有明水流入、墙皮大面积脱落、墙体长期潮湿,多半涉及外墙或保温层,需要做系统修缮。

自查完请顺手做两件事:拿手机拍下渗水位置、外墙对应位置、楼下同位置情况;用胶带在渗水边界贴一圈做标记,下次下雨对比是扩大还是稳定。这些资料给到施工方,能省掉不少上门判断的时间。

不同渗漏类型对应的工艺与2026年西安行情

框墙缝渗漏,正确做法是剔除原有老化胶体,清理缝内浮灰,必要时填入聚乙烯泡沫棒做背衬,再打中性硅酮耐候密封胶或改性硅烷密封胶,胶缝宽度一般不小于8毫米、厚度不小于6毫米。若缝隙较深,先填塞遇水膨胀止水条再打胶。单处窗边密封处理,西安人工加辅材大致在150到350元一处,价差主要看是否需要搭梯、是否需要剔除旧胶、胶的等级(普通硅酮胶与耐候胶差价能到一倍)。

窗台倒坡,要先把原饰面层铲到基层,用聚合物水泥砂浆或修补砂浆重新找坡,窗台外沿排水坡度一般做到2%到5%,然后涂刷聚合物水泥基JS防水涂料两到三遍,每遍间隔时间按产品说明控制,总厚度控制在1.5毫米左右,最后做保护层或贴面砖。这类按窗台展开面积计价,西安市场大致在120到220元每平方米,含铲除旧层的会往上限走。

外墙裂缝或饰面层渗水,需要沿裂缝开V型槽,清理后填聚合物水泥砂浆,再涂刷外墙透明防水胶或聚合物水泥基防水涂料,宽度不小于300毫米。大面积外墙修缮,还会用到SBS改性沥青防水卷材或非固化橡胶沥青复合做法,搭接宽度不小于100毫米,阴阳角做圆弧半径不小于50毫米并加设附加层。外墙局部裂缝处理约80到160元每延米,整面外墙修缮按面积算大致在90到180元每平方米,高空作业、吊篮或脚手架搭拆会显著推高单价。

如果涉及保温层串水或结构裂缝,可能需要压力注浆,注浆压力控制在0.2到0.5MPa之间,采用聚氨酯或环氧类灌浆材料,注浆后仍需做表面防水层。这类属于诊断性施工,报价前一定要做淋水试验确认进水点。

验收与避坑:怎么判断这次是不是做彻底了

不管用哪种做法,验收都要靠淋水或闭水试验。窗台和窗边可以持续淋水不少于30分钟,观察室内对应位置有无渗水;卫生间、阳台等有蓄水条件的部位,闭水试验不少于24小时。只做表面处理、不做试验的,基本等于赌运气。

避坑要点有几条。不要在渗水原因未查明前大面积打胶或刷涂料,掩盖进水点只会让水往墙里走;不要只做室内一侧,窗边渗水的进水口绝大多数在室外;不要接受“打完胶立刻能淋雨”的说法,密封胶和防水涂料都有养护时间,通常24到48小时内应避免直接淋水。

  • 要求施工方在开工前明确渗漏原因、对应工艺和验收方式,不接受口头模糊承诺。
  • 索要材料名称与规格,胶类看是否中性耐候,涂料看是否为聚合物水泥基或聚氨酯类正品。
  • 至少留一次雨后回访,雨后24到48小时是最靠谱的检验窗口。
  • 保留施工前后照片,便于日后对比和界定责任。

西安新城这片楼龄跨度大,同样是窗边渗水,新小区多是密封胶老化和窗台坡度过小,老小区则常伴随外墙饰面开裂和保温层进水,处理思路完全不同。拿不准的时候别自己动手,先把渗水规律记清楚,剩下的交给现场勘察来判断。我们提供免费上门勘察,现场看水迹、做淋水试验、给出分项报价,不做无依据的施工建议,咨询电话 400-883-0128。
