所谓暗漏,指的是给水或排水管道埋设在楼板垫层、墙体或地暖回填层内,渗漏点不可见,水沿着砂浆层的毛细孔隙和结构裂缝串流,往往在楼下顶板、卫生间门口或外墙踢脚处先显出湿痕。真正漏水的管段可能已经偏出去两三米,这也是很多业主觉得“修了还漏”的根本原因。
从成因看,西安本地常见的有四类:一是给水管接头热熔不到位或丝口密封失效,多见于使用八到十年以上的PPR管;二是排水立管与横支管接口、地漏预埋件周边因沉降产生缝隙;三是地暖回填层内管道被后续施工钉穿或划伤;四是老式镀锌管锈蚀穿孔。不同成因对应的开挖范围、修复工法和工时差别很大,报价差异首先来自成因和定位难度,而不是单纯的每平方米单价。
所以谈价格之前,必须先做定位。常规做法是关闭总阀做分段打压,给水管稳压0.8至1.0MPa、观察30分钟压降不超过0.05MPa为合格;排水管用烟雾或色水试验;地暖则用红外热成像配合分回路保压。定位不准,谈“多少钱一平”没有意义。
第一步是确认范围与关闭水源。开挖前应划定切割线,避免破坏周边结构层,卫生间地面铲除时不得切断原有防水层以外的结构钢筋。验收标准:切割线顺直,废料清运干净,成品保护到位。

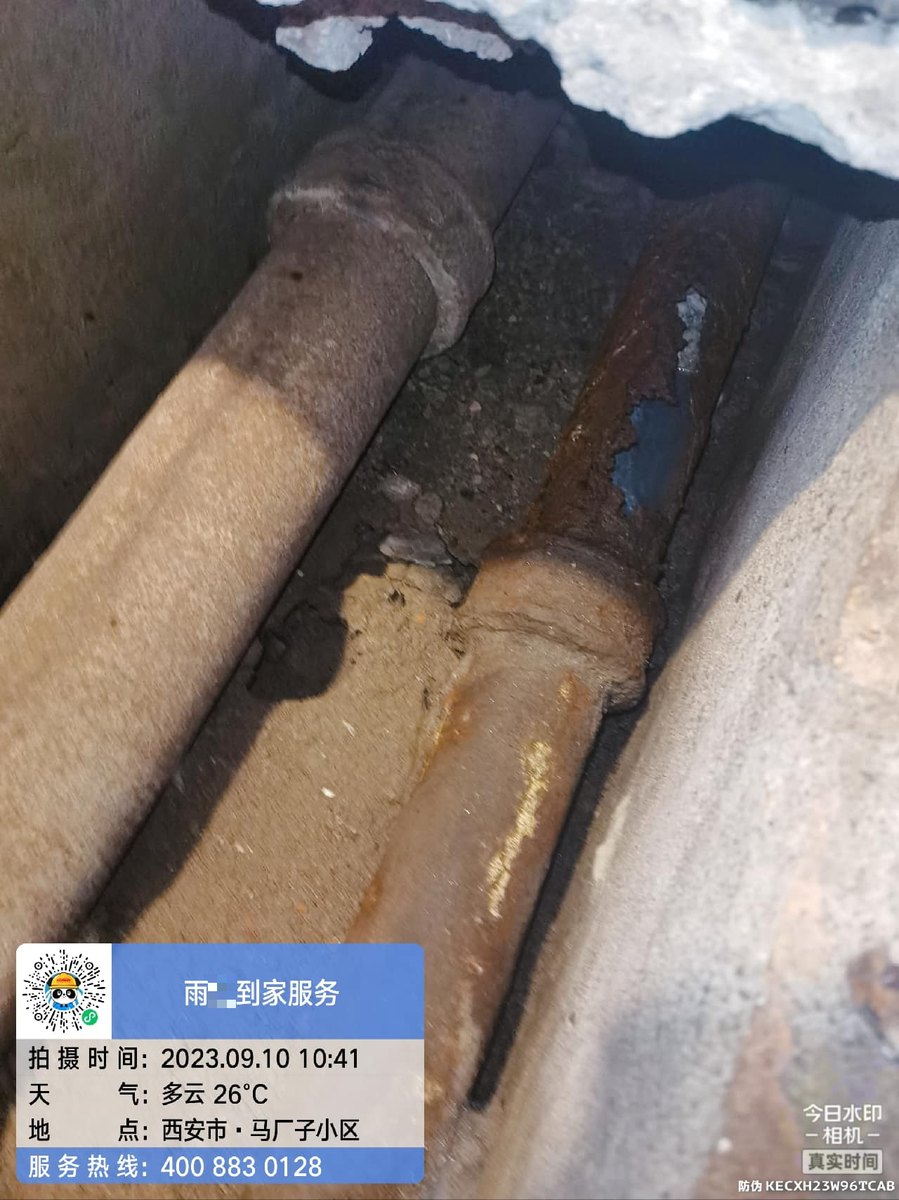

第二步是开挖与暴露。人工配合小型电镐小心剥离垫层至管顶以上,暴露长度要覆盖渗漏点两侧各不少于300mm。挖开后必须由业主或物业现场确认漏点,再签字进入下一步,这是防止扯皮的关键节点。
第三步是管道修复。PPR给水管优先整段更换而非局部热熔补漏,热熔温度控制在260℃左右,插接深度按管径执行,加热时间过长会缩径;丝口连接应使用生料带加密封胶;排水管接口清理干净后用PVC胶粘剂或柔性密封胶处理。验收标准:给水管修复后重新打压至0.8MPa,稳压30分钟压降不超过0.05MPa且各接头无渗水为合格。
第四步是套管与封堵节点处理。管道穿楼板处应设套管,套管高出地面不少于20mm,套管与管道间隙先用遇水膨胀止水条填塞,再用微膨胀水泥或聚合物水泥砂浆分层封堵,严禁一次填死。
第五步是防水层恢复。封堵部位及周边扩出150至200mm范围涂刷聚合物水泥基JS防水涂料,分两到三遍交叉施工,总厚度不低于1.5mm,阴阳角做圆弧半径不小于20mm的过渡并加设附加层。
第六步是闭水与回填。防水层固化后做闭水试验不少于24小时,楼下无渗漏方可回填,回填用轻质砂浆或干硬性砂浆分层压实。验收标准:闭水记录与打压记录都要留存。

西安目前的人工行情,普通水电工日薪在400至550元,防水工在350至500元,暗漏维修按处计费更贴近实际,按平方米报价通常只适用于大面积垫层铲除和防水层重做。以下为含人工与常用辅材的参考区间,不含主材高档品和拆除清运另计。
价差主要来自四件事:是否需要铲除原有面层和防水层、漏点是否在吊顶或管道井内、管材等级是普通PPR还是抗菌耐压管、以及是否需要多次打压复验。业主判断报价是否合理,看的不是总价高低,而是有没有把定位、开挖、修复、防水恢复、闭水和回填列成可验收的分项。
一是只堵不修。在渗漏点表面刷一层防水或打一针发泡聚氨酯,短期止水但管内压力仍在,几个月后会在邻近薄弱处复漏。注浆堵漏在管道本体破损时只适用于临时措施,注浆压力宜控制在0.2至0.5MPa,过高会顶裂周边结构。
二是忽视排水管的坡度与存水弯。排水横支管坡度一般为1%至2%,修复后坡度不足会造成积水返味,验收时应通水观察排水是否顺畅、接口有无返渗。
三是没有书面记录。打压数据、闭水时长、开挖前后照片都建议留存,这是后续维保责任划分的依据。
暗漏维修本质上是“定位加修复加防水恢复”的系统活,单看每平方米多少钱容易被低价切入、后期加项。我们做这一行久了,见过太多因为定位马虎、防水层没收好而返工的现场。如果您在西安,遇到渗漏点不明、报价拿不准的情况,可以先安排一次免费上门勘察,把打压和闭水数据做出来再谈方案,咨询电话 400-883-0128。
