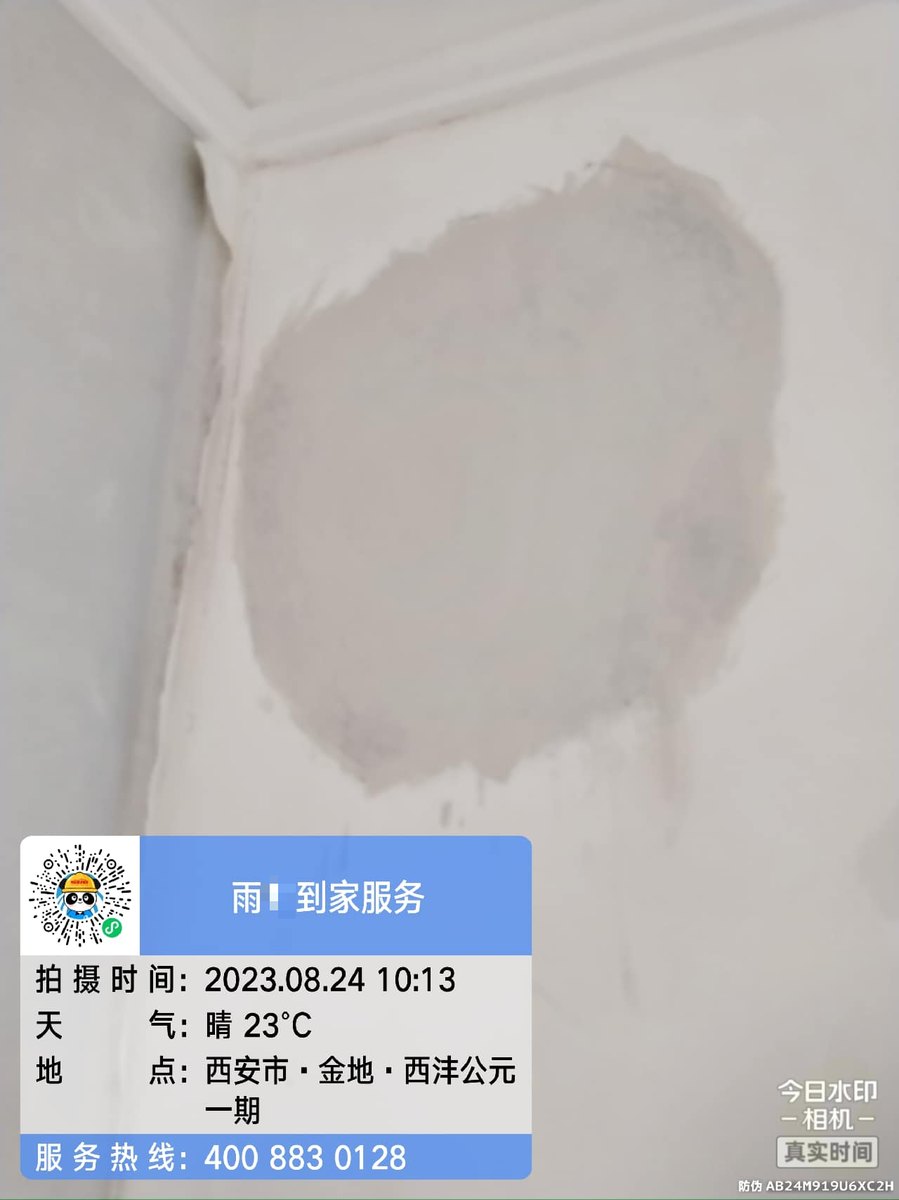

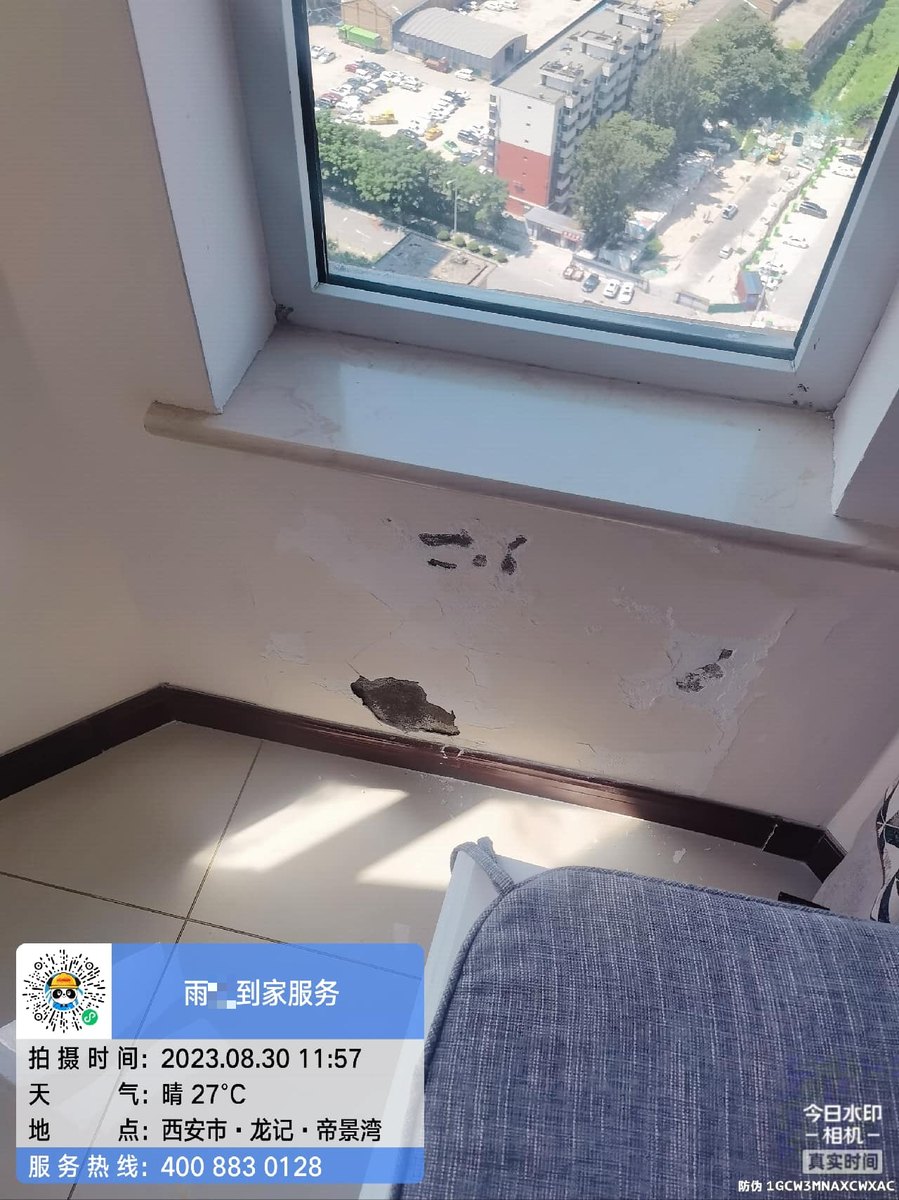

卫生间渗漏,绝大多数不是防水层整体失效,而是几个薄弱节点先出问题。站在楼下看顶板,湿渍位置往往对应楼上地漏、管根、阴阳角或者门槛石下方。真正因整片防水层老化导致大面积渗水的比例并不高,这恰恰是免砸砖工艺能成立的物理前提。
常见成因可以归成几类。地漏与立管穿楼板处,混凝土与管壁之间是两种材料,收缩率不同,使用三五年后必然出现细微缝隙,水沿缝隙进入结构层。墙地交接的阴角,施工时如果没有做圆弧和附加层,涂膜在直角处容易变薄甚至开裂。门槛石下方如果没有做止水台或者防水上翻高度不够,洗澡水会从砂浆层下面窜到门外,表现为墙根返潮、木地板发黑。
还有一类是瓷砖缝隙与填缝剂本身吸水。老式白水泥填缝使用几年后粉化脱落,水从缝里渗进砂浆结合层,在结构层上方形成一层积水,慢慢往下渗。这类情况如果砖体空鼓率不高、结构层没有明显裂缝,免砸砖方案是合适的。
反过来说,如果敲击发现瓷砖大面积空鼓、砂浆层已经粉化松散、或者楼下顶板出现连续裂缝渗水,免砸砖只能暂时缓解,正确处理是局部拆除到结构层重做。判断这一步,靠的是现场敲击、湿度检测和楼下观察,不是靠电话里几句话。免砸砖不是万能的,选施工队的第一条,是看他愿不愿意先诊断再报价。
规范做法不是把材料往砖缝上一刷了事,而是一套有次序的流程。下面按实际操作顺序拆开讲,每一步都给出可以自己检查的验收点。
使用注浆工艺处理结构层裂缝时,钻孔间距一般200到300毫米,注浆压力控制在0.2到0.5兆帕,压力过高会顶裂结构或造成浆液乱窜。注浆材料常用聚氨酯发泡浆液或环氧类,前者遇水膨胀止水,后者补强固结,选择取决于裂缝是否还在活动。
需要提醒的是,免砸砖做完之后并不能立刻大量用水。涂膜需要时间完全固化,通常建议48小时内不洗澡,7天内避免长期积水。施工队如果第二天就让你正常用水,说明要么用了快干型材料要求说明不到位,要么根本没打算认真做养护。

很多业主拿到报价单,发现同样叫免砸砖防水,有人报每平方米几十元,有人报到一百多元,差别不完全是虚报,而是包含的内容不一样。看懂报价,比砍价更重要。
按西安2026年人工加辅材行情,常规免砸砖整体涂刷方案,清缝、节点处理、满涂加闭水,合理区间大约在每平方米80到150元。价差主要来自三点:一是材料等级,聚合物水泥基JS涂料分I型和II型,聚氨酯分单组分和双组分,拉伸强度与延伸率指标不同,单价能差三四成;二是是否需要开槽嵌止水条、做圆弧,节点越多工时越高;三是卫生间面积大小,四五平方米的小卫生间,摊到每平方米的单价天然比十平方米的高。
报价里还要留意几项容易漏掉的费用:高空作业一般不涉及卫生间,但涉及外墙渗漏时会有吊篮或脚手架费用;垃圾清运、成品保护、二次闭水的费用,正规队伍会写进单子。凡是只报一个笼统总价、不肯拆项的,后续加价空间就大。
看完上面这些,判断队伍靠不靠谱就有了抓手。到现场先看他做不做闭水试验、做多少次、愿不愿意让你到楼下确认;再看他带的材料包装是否完整、生产日期是否在保质期内、能不能提供材料检测报告;最后看施工记录,正规队伍会留存每道工序的照片,包括清缝后的缝内状态、涂刷遍数、闭水水位。
还要问清保修条款。卫生间防水属于隐蔽工程,合理的保修期是五年起步,保修范围应写明包含节点部位。只说保修十年却不肯写进合同的,价值不大。另外,付款方式上,建议按进度节点支付,闭水试验合格后再付尾款,这对双方都是约束。
免砸砖工艺本身是成熟的技术路线,它的边界也很清楚:适合节点渗漏、缝隙渗水、防水层局部受损的情况,不适合结构裂缝活跃、砂浆层整体粉化的卫生间。靠谱的施工队会如实告诉你属于哪种,而不是一律承诺能免砸砖解决。
如果你手头正有一间渗水的卫生间拿不准该怎么处理,可以先约一次上门勘察,把成因、方案和分项报价一次讲清楚。西安城区及周边可免费上门勘察,咨询电话 400-883-0128,勘察后是否施工都由你决定。
